11月5日下午3時許,隨著震耳欲聾的鞭炮聲,龍巖大橋項目主橋球鉸轉體系統安裝順利完成,向實現轉體施工邁出了關鍵性的一步,同時也標志著距離全橋竣工通車又近了一步。
龍巖大橋項目球鉸轉體系統總重達200余噸,設計最大承載能力高達250000KN,相當于2.5個埃菲爾鐵塔。是目前福建省內內承載能力最大的球鉸。

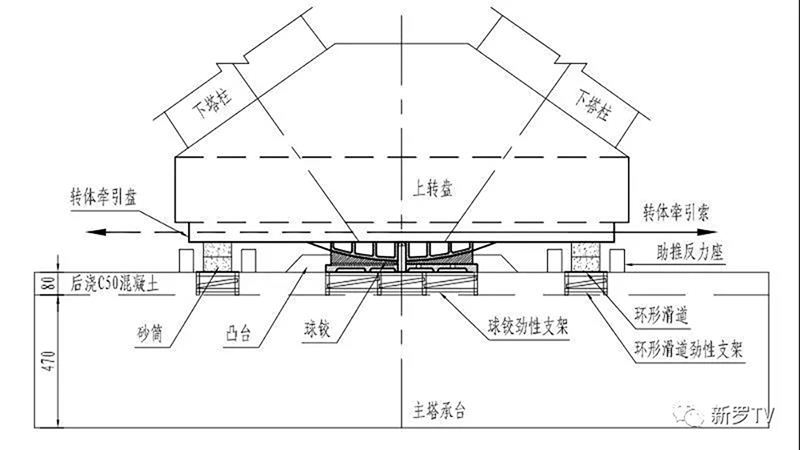

(轉動體系示意圖)
從今年9月始,龍巖大橋項目開啟下承臺鋼筋綁扎工作,歷時45天,完成下承臺4.7米高鋼筋混凝土結構施工,為球鉸安裝做好第一步準備工作。

(主塔4.7米承臺混凝土澆筑)
10月17日,球鉸施工正式拉開帷幕。由于球鉸骨架超大超寬,采取分塊運輸現場拼裝。且基坑靠近既有鐵路,為保證施工的安全性,采用高功率(350t)汽車吊進行吊裝作業,順利完成骨架預埋工作。
11月1日,完成下轉盤混凝土澆筑施工。下轉盤高0.8m,采用C50泵送商品混凝土。
11月5日,500t汽車吊進入施工現場,開啟球鉸主體結構安裝。下球鉸重達48t,直徑達5m,上含1758個滑塊嵌槽,由外逐一編號。

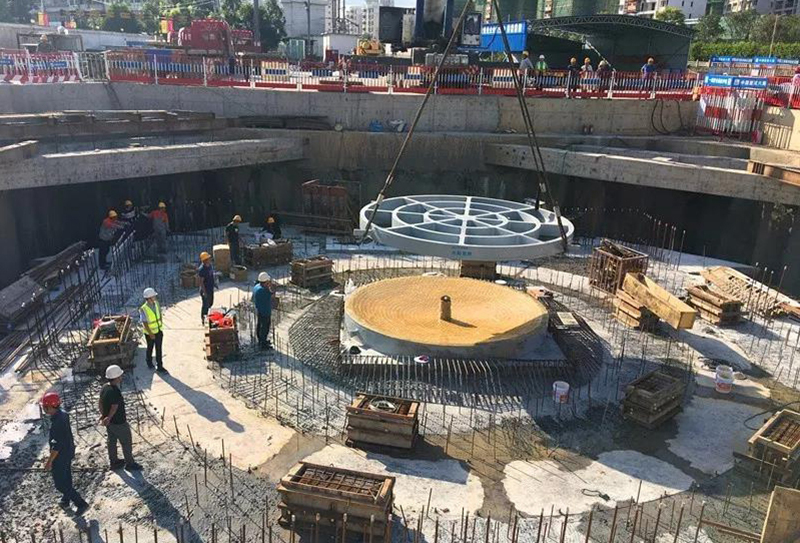

(下球鉸吊裝)
下球鉸吊裝完成后,因轉體施工需要,必須極大的降低球鉸的磨阻系數,現場再次對其進行清潔,為進一步降低轉體摩阻力,在滑塊安裝基礎上,配合使用聚四氟乙烯黃油,使轉體球面摩擦系數將至0.05以下,大大降低了橋梁轉體時所需的轉動力矩。

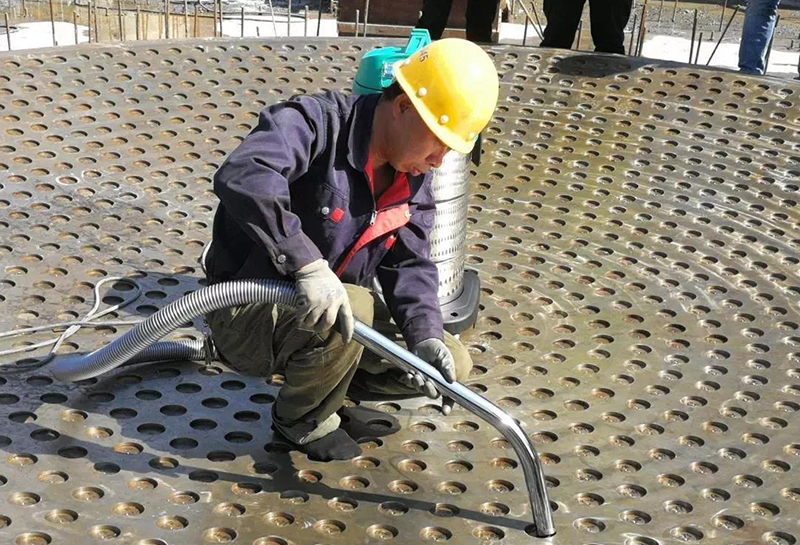

(下球鉸清理)
(四氟滑片安裝)
上球鉸重量為38t,采用下凸面設計,與下球鉸上凹面完美契合。隨著上球鉸的成功放置,標志著龍巖大橋項目球鉸安裝工作圓滿完成。
(上球鉸吊裝)
